中新网山西新闻12月1日电 近日,在山西临汾尧都高新技术产业开发区,贾得110千伏变电站项目建设正稳步推进。作为工程建设关键工序的综合配电楼钢结构安装已完成80%,施工工期较传统模式缩短约50%。这一成效得益于国网山西省电力公司2024年新技术依托项目——新型模块化梁柱节点技术的成功应用。
贾得110千伏输变电工程是优化临汾东部区域网架结构、服务地方经济发展的重点工程,总投资6426万元,于2025年5月30日开工建设。本期新建全户内变电站一座,位于尧都高新技术产业开发区东部,总征地面积7.37亩。变电站主变压器远期规模3×63兆伏安,本期建设2×63兆伏安;110千伏出线远期4回,本期建成3回。项目投运后,将显著提升区域供电能力和可靠性,为高新区产业发展提供坚强电力支撑。

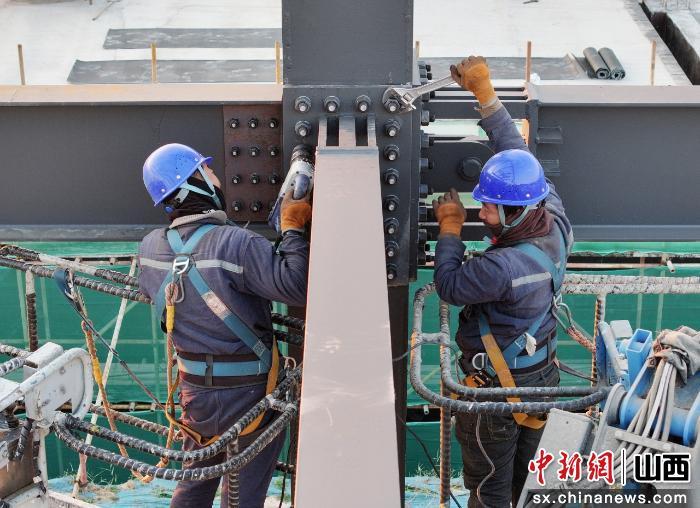

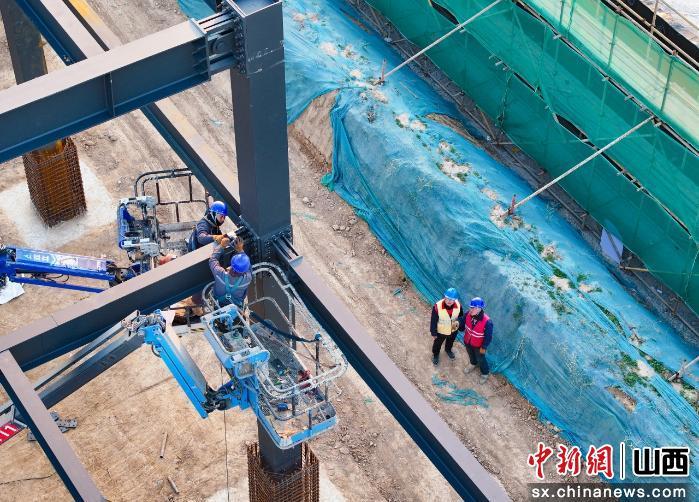

据悉,本次应用的钢结构新型模块化梁柱节点技术,通过创新采用耗能板连接,避免了传统梁柱节点焊接作业,大幅减少了扭剪型高强度螺栓用量。项目技术负责人介绍,该技术使梁柱节点螺栓总量从通用设计方案的12000条锐减至2000条,降幅高达80%,110kV变电站钢结构安装周期由传统模式的30天压降至15天,不仅提升了钢结构安装施工效率,也有效降低了施工安全风险和质量控制难度。
山西临汾供电公司建设部项目负责人表示,新技术的集成应用为变电站模块化、标准化建设积累了宝贵经验,目前已按计划完成总体进度的45%,为明年6月按期投运奠定了坚实基础。贾得变电站的成功实践,将为临汾电网后续工程建设提供可复制、可推广的技术样板。(完)
(闫永芳 赵宇)
