10天跑完30天流程 临汾首个智算中心创下电力“极速送电”新速度
2026年03月09日 17:04
来源:中新网山西

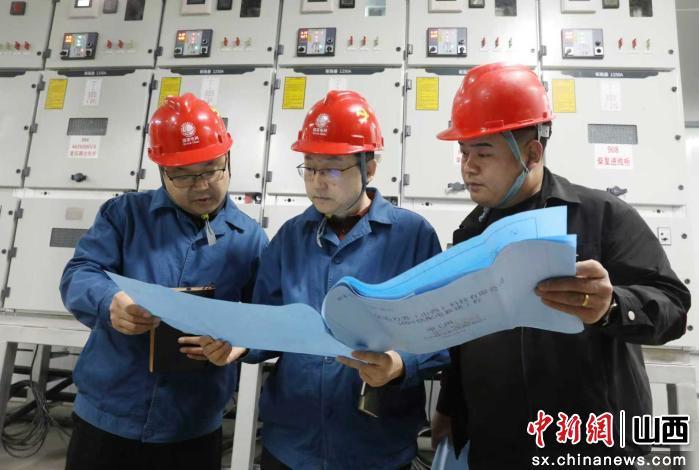

  中新网山西新闻3月9日电 近日,山西临汾,国网临汾供电公司市场及大客户中心客户经理赵建海、关俊杰再次来到金达万界(山西)科技有限公司智算中心配电室,对满负荷运行的供电设备进行用电安全服务。机房内,服务器阵列规律闪烁,这座被誉为临汾“城市智脑”的数字基础设施正在可靠电力的保障下高速运转。然而就在一个月前,该项目能否如期投运还是一个未知数。

国网临汾供电公司供图

  金达万界(山西)科技有限公司成立于2025年9月4日,注册资本1000万元。作为甘亭工业园金达智算中心项目的主要运营方,该公司致力于打造区域领先的算力服务平台,业务涵盖人工智能应用软件开发、人工智能行业应用系统集成服务、云计算设备销售等领域,是临汾市政府招商引资的重点高科技项目,也是临汾首家智算中心。

  该项目报装容量达10000千伏安,对供电可靠性要求极高。2025年11月11日,该项目正式提交用电申请,市场中心迅速响应,于11月17日便确定了10千伏专线供电方案。但由于用户侧工程建设周期较长,投运时间一度面临不确定性。

  2026年2月5日,项目方提出紧急诉求:必须在春节前实现投运。

  “从用户工程基本完工到具备全套送电条件,常规流程需要30个工作日。但当时留给我们的时间,满打满算只有10天。”客户经理关俊杰回忆道。

  时间紧、任务重,考验的是供电服务的响应速度与协同能力。面对这一“极限工期”,国网临汾供电公司市场及大客户中心立即启动应急响应机制,打破部门壁垒,发策部、运检部、调控中心、计量中心等多部门同步作业,所有流程“并行”推进。同时,创新采取“分阶段验收”方式,用户完成一部分,就验收一部分,提前发现问题、指导整改,为后续送电抢出了宝贵时间。

  在短短10天时间里,临汾供电公司先后完成了用户10千伏电缆进站新设备投运申请书会签、设备参数上报批复等一系列关键流程,硬是把至少需要30天才能完成的工作压缩至10天完成。

  “供电公司的同志和我们一起扛压力,他们说的不是‘等你们全好了再来查’,而是‘现在做到哪一步了?我们一起来看,一起推’。”该项目总负责人陈玮扩对此感触颇深,“这种深度协同,让我们在最后关头能把工期抢回来,为我们抢占市场赢得了先机。”

  2月14日,农历腊月廿七,乙巳蛇年春节前的最后一个工作日,随着送电指令的下达,临汾市首家智算中心顺利投运,标志着临汾数字基础设施建设取得关键突破。

  从“不可能”到“春节前投运”,这场极速送电的背后,是供电服务从“坐等报装”到“主动上门”、从“串行审批”到“并行推进”的深刻转变。国网临汾供电公司以实际行动跑出电力“加速度”,为临汾培育新质生产力、推动数字经济高质量发展注入了强劲动能。随着这座区域领先的算力服务平台正式投运,金达万界公司也将依托专业的技术团队和投资方的资源加持,持续助力当地行业数字化、智能化转型,为临汾乃至山西经济高质量发展注入科技动能。(完)

  (闫永芳 李娟)
