中新网山西新闻4月17日电 近日,±800千伏天中直流极I、极II线路转运行,这标志着国网山西超高压输电公司年内第二条特高压检修圆满完成。
该项检修工作全程严守安全底线、严把质量关口、严控施工进度,全面消除线路隐患,为国家“西电东送”特高压通道安全稳定运行打牢了基础。

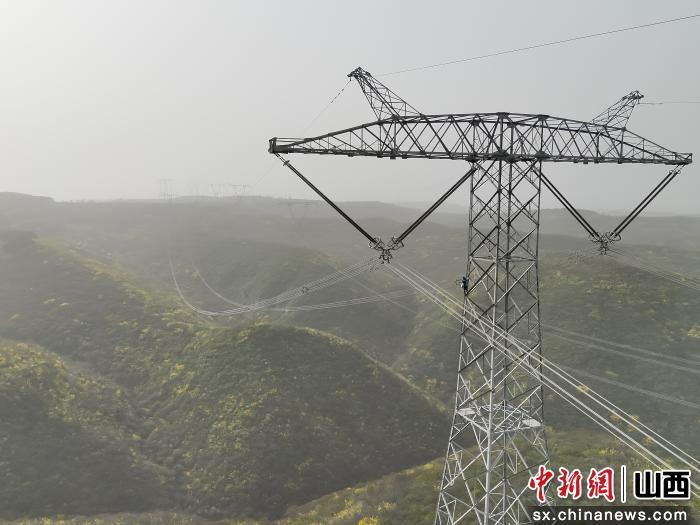

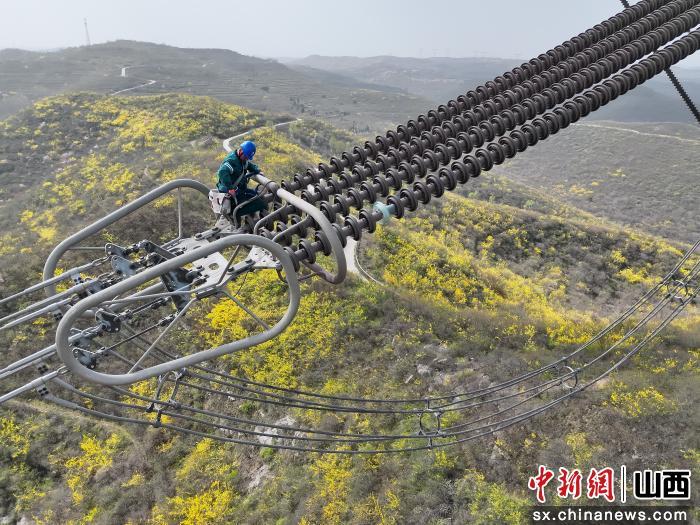

作业期间,每日清晨7时左右,检修队伍已准备完毕,他们从晋城、临汾、运城多地出发奔赴深山作业点,崎岖山路颠簸难行,到达山底后,队员们徒步穿越密林陡坡抵达塔下。班前会上,6组小组负责人对安全事项逐项交代、全员确认,在做好准备后,检修队员立即登塔出串,细致开展跳线串修补,地线防振锤调整等多项高空作业。
正午烈日当空,大家就地简单用餐后,迅速转战下一基铁塔开展相关检修工作。铁塔高、空间小,运检人员迎难而上,他们汗水浸透工装仍一丝不苟,以实干担当守护电网安全。
据悉,±800千伏天中线是连接西北能源基地与华中等负荷中心的核心电力大动脉,线路全长2207公里,途经高山大岭,交叉跨越高速、铁路及多条高压带电线路,作业环境复杂、安全风险突出。
为全力做好该项检修工作,该公司于3月16日之前已完成编制“三措”(组织、技术、安全)方案,全面统筹推进该项检修工作,确保作业安全有序、质量可控、按期完工。
安全管控全域覆盖。公司严格执行电力安全规程、“五级五控”等各项安全要求,落实“红黄马甲”现场监护制度,针对感应电、高处坠落、物体打击等风险,严格执行停电、验电安全要求、规范使用个人保安线,严把验电接地、安全交底、现场督查等关键环节,实现检修全过程“零违章、零事故”。
检修质量精益求精。聚焦绝缘子测试、自爆绝缘子更换、耐张线夹发热处理、走线查验等重点任务,严格执行工艺标准,对金具、跳线串、绝缘子、地线防振锤等多个部位的消缺作业,做到“应修必修、修必修好”,全面提升设备健康水平。
进度安排科学合理。本次检修历时9天,该公司优化分组作业、细化每日计划,合理分工、层层压实,在保障安全与质量的前提下,高效完成全部检修内容,实现进度闭环可控。
下一步,该公司将全力做好各项检修工作,为山西大电网的安全稳定做好服务、支撑。(完)
