沉陷区上 绿电正长——晋北新能源基地电网配套工程建设战犹酣
2026年04月30日 11:15
来源:中新网山西

  中新网山西新闻4月30日电 四月晋北,春风拂面,杏花正盛。

  一座座银灰色钢铁构架笔直挺立,东西两侧两座一眼望不到头的密闭厂房静静铺展在原野上,与远处起伏的山峦相互辉映。在晋北新能源基地,1000千伏大同特高压变电站建设工作正紧锣密鼓地推进。

  不远处的大同市云冈区青磁窑煤矿采煤沉陷区,昔日荒芜的沟壑间,云冈170万千瓦光伏发电项目的施工现场机械轰鸣、干劲正酣。一排排蓝色光伏板顺着山势铺展,与沿途杏花相映成趣。阳光不仅催开了春天的花朵,更点亮了清洁能源之光。

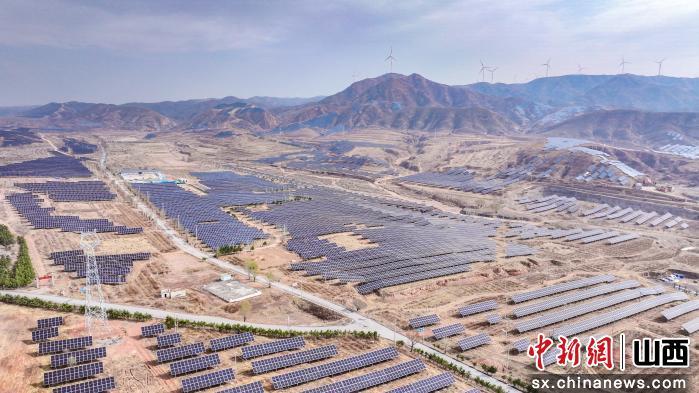

大同市云冈区青磁窑煤矿采煤沉陷区。王浩 摄

  大处落子:600万千瓦的“绿电棋”

  大同是我国北方重要的能源基地。据统计,煤炭开采造成的沉陷区面积达1687平方公里,约占全市总面积的11.9%,相当于23.6万个标准足球场。

  2015年,国家能源局正式批复同意山西大同采煤沉陷区建设国家先进技术光伏示范基地,这也是全国首个光伏“领跑者”示范基地。此后,当地政府开始在采煤沉陷区无法耕种的闲置土地上规模化建设光伏发电基地,探索转型新路。

  青磁窑煤矿采煤沉陷区就是其中之一。“沉陷区既不适宜种庄稼,也不适合大量人口居住。长期以来,如何利用这种‘旷野’,成为资源枯竭型地区的难题。”晋能控股集团晋北能源(大同云冈区)有限公司云冈北标段负责人王晓刚说。

  建设者因地制宜,量身定制抗风加固、生态防护一体化方案,风电、光伏等新能源产业迅猛发展。

  在晋北基地新荣170万千瓦光伏发电项目新荣东光伏场区建设现场,光伏板间,沙棘、枸杞、苜蓿、高蛋白桑等耐旱绿植正抽芽吐绿。“场区占地600亩左右,有20兆瓦光伏,平均每兆瓦占地30亩。板上发电、板下固绿,我们走的是‘光伏+生态修复’的路子。”晋能控股集团晋北能源(大同新荣区)有限公司相关负责人李强说。

  “十五五”规划明确提出,“深入实施能源安全新战略,加快构建清洁低碳安全高效的新型能源体系”。

  作为全国“沙戈荒”大型风电光伏基地中唯一以采煤沉陷区为主的新能源基地,晋北采煤沉陷区风光火储一体化外送基地已被纳入山西省能源规划核心布局,位列全省十大重点工程之首。项目总投资550亿元,规划新能源600万千瓦、配套煤电400万千瓦。

  新能源要“发得出”,配套电源是基础;要“送得远、送得稳”,关键在电网。

  在云冈光伏项目建设工地门口,一块项目介绍板格外醒目。它不仅是基地建设的说明书,更是一幅作战图:晋北的新能源电力,将汇集至500千伏大同东站、500千伏新荣变电站,通过1000千伏大同变电站,最终依托大同—怀来—天津南1000千伏特高压交流输电通道外送至京津冀。该线路建成后,每年可向京津冀地区输送清洁电力270亿千瓦时,满足京津冀地区日益增长的绿色发展用能需求。

  作为山西省电力外送基地的重点工程,晋北新能源基地的配套电网工程,正是串联各类电源、实现绿电跨省外送的关键通道。

  国网山西电力一体推进晋北新能源基地配套电网系列工程建设:新建大同-天津南1000千伏特高压交流工程,建设湖东、同热三期两个电厂配套1000千伏送出工程,以及大同特高压站500千伏送出、阳高、大同东、忻州北、新荣、木兰、浑源等500千伏工程。

  工地上,来自黑龙江的施工单位安全员王孝旭放下手中的活儿,跟记者聊了起来。他的老家也是资源枯竭型城市,却因风光资源不足难以转型。“看着大同把废弃沉陷地变成光伏电站,再通过特高压送出去,这条路走得太对了。”他朴实的话语里,透着对这片土地转型的由衷赞许。

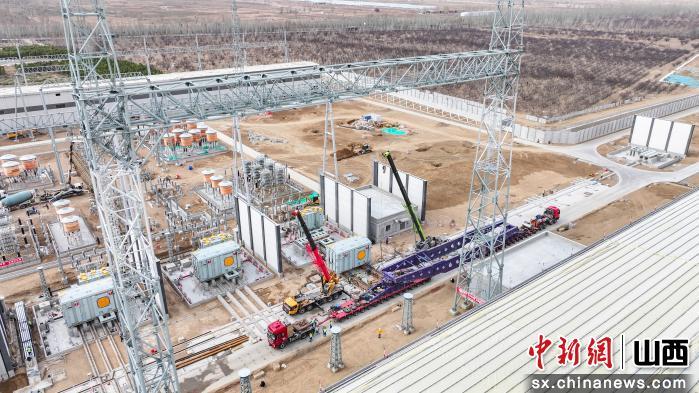

巨型变压器。王浩 摄

  细处雕琢:会走路的“无菌手术室”

  走进1000千伏大同特高压变电站安装现场,一派繁忙有序。吊臂高悬,六堵防火墙巍然隔开,6台巨型变压器正依次就位。每台变压器长9米、宽5米、高约5米,运输重量达337吨。这样的“大家伙”,如何从千里之外安全运抵?

  现场负责人、国网山西建设分公司韩东峰介绍,建设团队提前三十余天勘察路线,联合交通、路政、港口等部门,量身定制了“公路+海运+公路”的最优联运方案。

  站内,两个超大“铁盒子”横亘在左右两侧,格外显眼。走近一问才知道,这两个“大房子”各有分工:一个长500多米、高约20米、宽33米,是1000千伏GIS设备(气体绝缘全封闭组合电器)的“专用房”;另一个长332米、宽16米、高16米,是500千伏GIS区的“厂房”。整座特高压站的GIS设备区全部搬进了室内。

  “GIS设备就像家里的空气开关,是特高压电网的‘超级保镖’,但它有‘洁癖’,安装过程中一点粉尘就可能出隐患——不能让千里输电大动脉栽在一粒灰尘上。”西安西电开关电气有限公司现场技术人员刘枫铭介绍道。

  塞北风沙大,建设者先将其请进500米长的密闭厂房,又在内部搭建移动无尘车间。500米长廊是外围防线,无尘车间是核心堡垒,双重防护如同野外工地里的“无菌手术室”。施工人员身着连体防尘服,进入前须经风淋室360度吹扫,再通过鞋底粘尘、工具预清洁等多道关卡。仓顶新风系统24小时运转,洁净度监测仪每6秒刷新一次数据,温度、湿度都需要保持在规定范围内。“就像给高精尖设备戴上‘防尘保护罩’。”国网山西送变电公司项目负责人刘旭峰介绍。

  这个无尘车间还是个“会走路的房子”——每隔一周,它就向前挪动三十米左右,滚动安装,全程无尘操作。随着GIS设备一段段安装完成,车间也一步步稳稳推进。

  不仅如此,1000千伏大同特高压站还打造了智慧工地管理体系,为精密安装再添智能保障。厂房内布设降尘量检测仪24小时检测0.5微米的尘埃颗粒数据,并同步上传至智慧管理平台。一旦颗粒浓度超标,系统立即自动预警,启动全封闭应急管控模式。

  国网山西建设分公司现场负责人韩东峰告诉记者:“智慧工地还对整个站区的温度、湿度、风速、噪音进行实时监测,一旦超标就会预警。我们实现了施工全流程数字化、精细化管理,以科技赋能打造精品工程、安全工程。”

航标塔。王浩 摄

  红白塔:航线下的空中路标

  站内无尘安装紧锣密鼓,站外线路施工同步提速。变电站外,1000千伏送出工程已完成60%以上。旷野上,铁塔组立与导线放线双线并行。一座座高耸的输电铁塔拔地而起,一根根银线跨山越壑。

  记者注意到,不少铁塔红白相间,与常见的银灰色不同,在塞北的旷野中格外醒目。国网山西送变电公司项目安全员李一捷解释道:“这是航标塔。咱们这条线路正好在航线上,出于航空安全与法规要求,位于航空敏感区域且高度超过一定标准的铁塔,必须采用红白相间色带标志。白天,红白色彩格外显眼;夜晚,塔顶还会加装航空灯。这样一来,既保航线安全,也保线路安全。”

  特高压主体、配套送出、500千伏网架,各项工程齐头并进。数千名电网建设者坚守一线,向着目标计划全力冲刺。

  工程推进的背后,是政企协同的合力。为破解输变电工程协调难题,大同市政府出台两项专项文件,明确任务、压实责任,并成立市县两级党政专班,将特高压保障纳入年度考核,形成“政府主导、企业主力、多方联动”的工作格局。国网大同供电公司同步跟进,政企双方创新推行“日跟踪、周调度、月考核”闭环机制。塔基协调、通道清理等难点逐一破解,全年协调进度超前施工20%,阳高土地手续提前3个月办结,创全省最快纪录,为电网建设顺利推进提供了坚实保障。

  春风浩荡,绿电奔流。煤矿的沉陷区上,光伏板向阳而立,生态修复与绿色能源共生;特高压站内,主变压器与GIS设备安装施工正酣。“十五五”开局之年,杏花飘香的晋北高原上,国网山西电力的建设者们正以冲天干劲,为山西打造能源革命排头兵、服务京津冀绿色发展、助力国家“双碳”目标,筑牢坚实的电力根基。(完)(赵亚男)

【编辑:郭飞颖】
