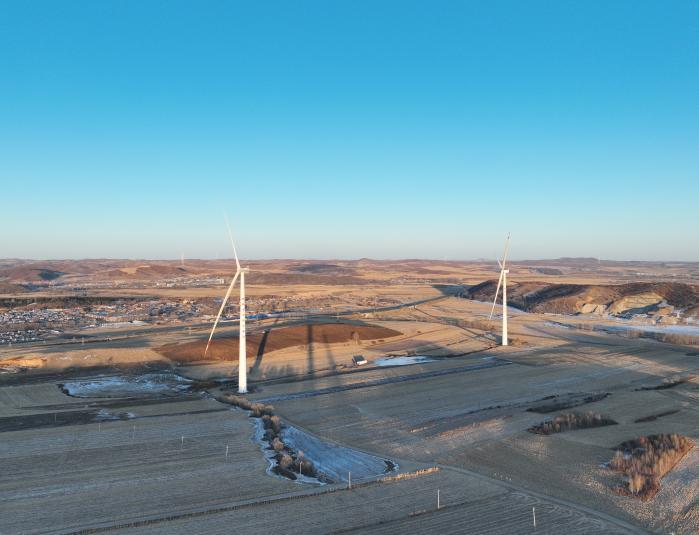

中新网山西新闻4月29日电 4月25日,中国能建山西电建承建的蒙能扎兰屯100万千瓦风储项目北区70万千瓦风储工程(一标段)首台风机成功并网发电。
项目地处低山缓坡丘陵,自然环境复杂,加之冬季严寒漫长、区域冻土层厚度达1.79米,有效施工窗口期极短,给工程推进带来多重挑战。

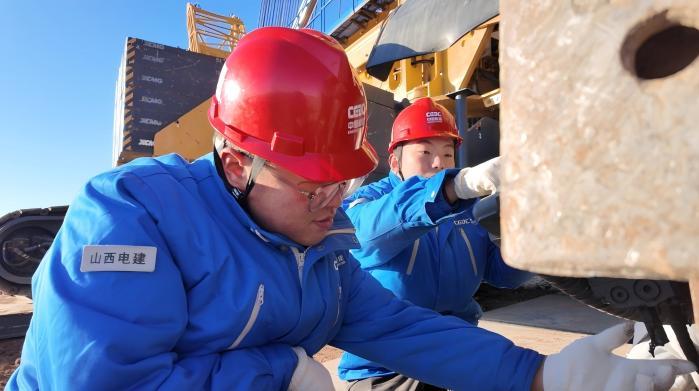

面对恶劣气候与复杂施工条件,项目团队提前谋划、主动作为,组织人员徒步踏勘运输路线,对施工临时道路进行全面拓宽与加固,保障大型设备安全运输。
在吊装过程中,项目部运用“四片预制+现场组装”工艺。由4片混凝土环片现场拼接,水平缝之间涂抹环氧胶连接,从基础向上逐环叠拼,搭建起116.98米高的混凝土塔筒段。在混凝土段内预留孔道,待所有管片吊装到位后穿入预应力钢绞线进行整体张拉,并在混塔上部接入20米钢塔段。
项目部科学优化施工组织方案,将整体施工任务按周分解、细化到岗、责任到人,全体参建人员不畏严寒,始终坚守施工一线,高效推进风机吊装、设备调试、并网验收等各项工作,全力实现吊装作业安全可控、质量可控、进度可控,保障项目履约有序推进。
项目建成后,年上网发电量约16.18亿千瓦时,每年可节约标准煤约46.9万吨,减少二氧化碳排放约112万吨,在优化区域能源结构、推动生态环境保护等方面发挥重要作用,以实际行动践行国家绿色低碳发展战略。(完)
