1000千伏长南一线2026年度检修完工
2026年05月09日 16:30
来源:中新网山西

  中新网山西新闻5月9日电 5月7日,随着全体作业人员平安撤离现场,线路恢复送电,全国首条特高压线路1000千伏长南一线2026年度检修工作收官。

  本次检修由国网山西超高压输电公司全程实施,该公司严格对照“组织、技术、安全”三措要求,紧盯Ⅲ级作业风险防控,以“安全零事故、质量零缺陷、现场零违章”为目标,全面完成缺陷消除、预试检测、走线检查、绝缘子更换等重点任务,为这条能源大动脉的安全稳定运行筑牢坚实安全屏障。

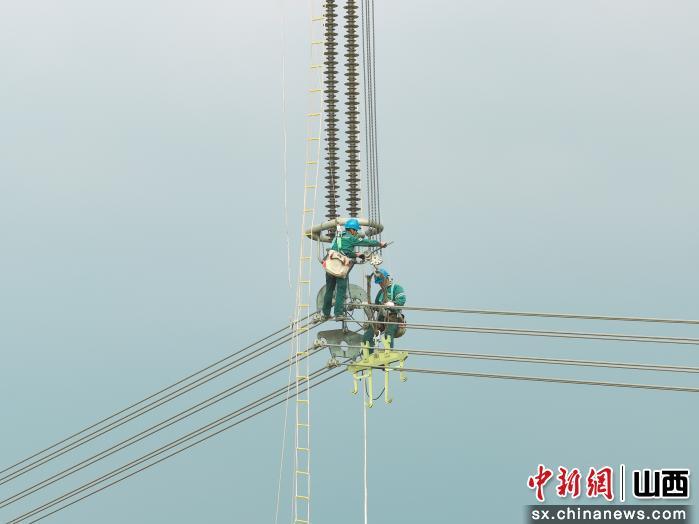

杜衡 摄

  4月29日是检修首日,7时30分,沿线116公里的多组检修队伍准时集结出发。作业区段横跨长治市长子及晋城市沁水县、泽州三县,部分塔位地处深山密林,交通与通信条件受限。抵达现场后,队员们第一时间按标准化作业要求,布置操作区域,规范摆放复合绝缘子、检修工器具与安全防护装备,严格开展安全交底、危险点告知、全员签字确认等流程,把“五级五控”落到开工前、卡在第一道关。

  接到开工命令后,作业人员严格执行安全规程,全员穿戴全方位安全带、后备保护绳,规范完成验电、挂接地线、装设个人保安线等强制性安全措施。登塔作业全程使用攀登自锁器,高空移位不失去保护,严格落实“红黄马甲”专责监护制度,监护人不离岗、不间断监护,关键环节通过无人机、布控球远程督查,实现现场安全全覆盖、无死角。

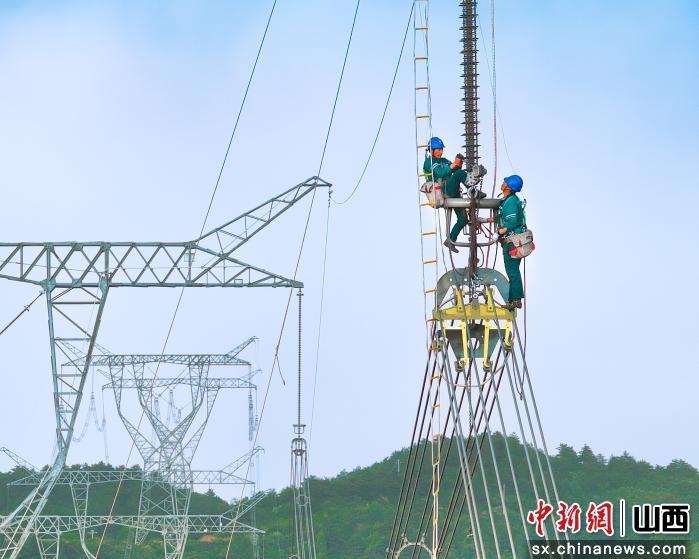

杜衡 摄

  当日16时,位于晋城沁水的作业点,突遇阵雨突袭,现场负责人立即启动恶劣天气应急管控,暂停高空危险工序,强化塔上人员防护;雨停安全条件达标后,队员们坚守岗位、连续作战,一丝不苟完成绝缘子对接、金具紧固、销子安装等工序,以严细实作风守住安全与质量底线。

  据了解,在整个检修期间,该公司聚焦误登杆塔、感应电触电、高空坠落、物体打击、林区山火、山区交通六大安全风险,实施全流程闭环管控:进入林区统一收缴火种、随车配备灭火器;跨越12处带电线路全部落实专项防护措施;严格执行“两票”制度,坚决杜绝无票作业、超范围作业;严管“五大恶因、十不干”等严重违章,做到不安全不作业、不规范不开工。

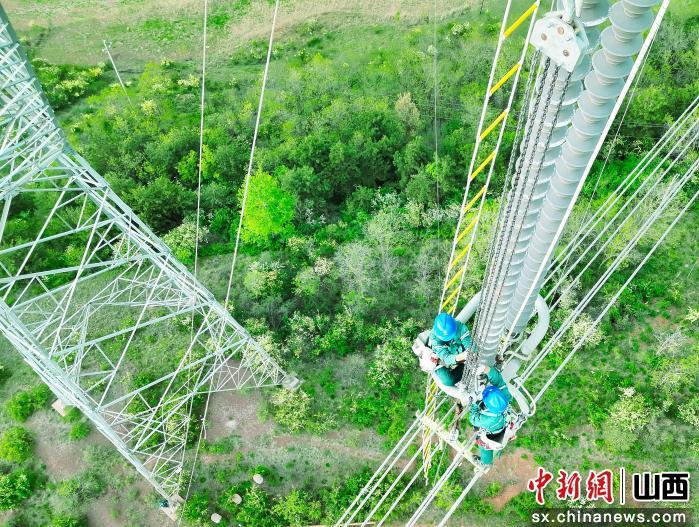

杜衡 摄

  此次年度检修累计消除多项缺陷,完成绝缘子测试、防振锤调整、金具消缺、异物清理等全项目作业,设备健康水平全面提升。作为全国首条特高压线路的运维守护者,该公司始终把安全放在首位,以标准化作业、精细化管控、实战化应急,全力守护特高压能源通道安全畅通,为2026年电网迎峰度夏、区域电力可靠供应提供坚强保障。(完)

  (杜衡)
