安徽|北京|重庆|福建|甘肃|贵州|广东|广西|海南|河北|河南|湖北|湖南|黑龙江|江苏|江西|吉林|辽宁|内蒙古|宁夏|青海|山东|山西|陕西|上海|四川|天津|新疆|兵团|云南|浙江
山西临汾供电110千伏属地化运维迎来“开门红”
2026年06月05日 16:11
来源:中新网山西

  中新网山西新闻6月5日电 近日,随着山西临汾110千伏翼城站最后一项送电操作指令执行完毕,标志着翼城供电公司首次独立完成属地化变电站倒闸操作,更意味着临汾供电公司2026年110千伏变电站属地化运维工作迈出了从“方案”到“实战”的坚实一步。

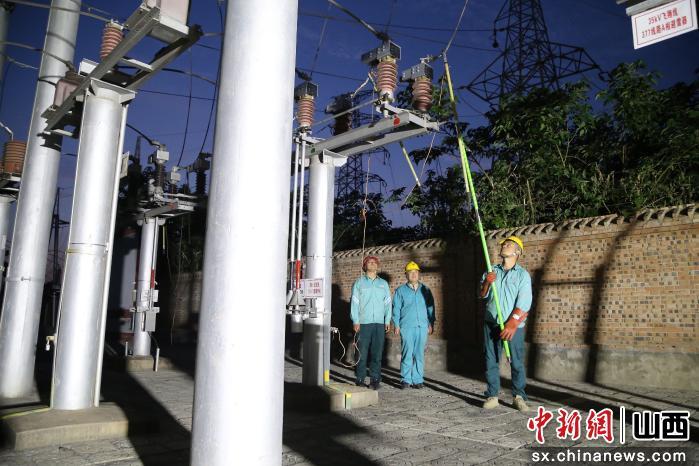

国网临汾供电公司供图

  110千伏翼城站本次工作涉及2号主变及三侧间隔例行检修、35千伏II母隔离开关更换,操作环节多、管控要求高。作为属地化后首场“大考”,翼城供电公司变电运检班坚持“四个在前”——现场勘察在前、操作票开具在前、工作票审核在前、安措布置在前。现场勘察逐一核对地线挂接位置、老虎口位置及红布幔布置;操作票严格执行“五级五控”,分级审核,逐项把关;工作票实行清单化管理,确保任务与措施匹配。每一个环节都拉好了停电作业的“第一道防线”。

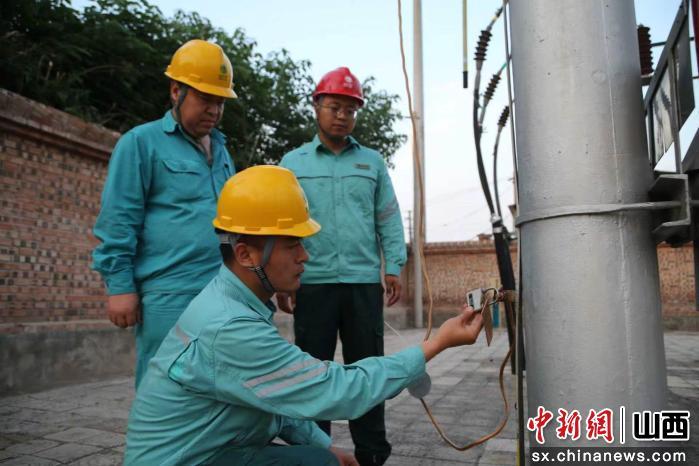

国网临汾供电公司供图

  属地化不是“一放了之”。移交后6个月过渡期内,除10千伏单线路停电外,其余停电操作均由变电运维中心安排主值及以上人员到场担任第二监护人,县公司分管经理同步到位把关。操作现场,翼城供电公司运检人员严格恪守安规,执行监护操作、逐项核对、唱票复诵。从接令、操作到回令,每一个步骤都标准规范。临汾供电公司变电运维中心人员全程在旁监护,既放手让县公司人员独立操作,又在关键环节提供技术支撑。此前,翼城供电公司已就本次操作进行了4次全过程推演。从资料交接到联合巡视,从上岗考试到现场实操,临汾供电公司变电运维中心全程指导,确保县公司“接得住”更“接得稳”。

  110千伏翼城站的成功操作,不是一个人的“独角戏”,而是临汾供电公司属地化运维体系的“大合唱”。2026年,该公司计划完成22座在运站及3座新建站的110千伏变电站属地化移交。按照“双轨运行、县公司为主、运维中心为辅”的机制,每座站移交后均设置6个月过渡期,过渡期内每月至少开展一次联合全面巡视,变电运维中心持续提供技术指导和标准宣贯。资料交接、防误系统、土建消防等附属设施维护责任同步厘清,确保“业务划转、责任不落空”。

  “扶上马,送一程”,最终目的是让县公司自己“跑起来”。翼城供电公司的首战告捷,为全市属地化工作打了个样。下一步,临汾供电公司将总结翼城经验,逐站推进、逐人培训、逐项验收,让每一座移交的变电站都能实现巡视规范化、操作标准化、应急常态化,真正走出一条“接得住、管得好、长受益”的属地化运维之路。(完)

  (宗琳娜 杨滨)

【编辑:郭飞颖】
中新图片
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
chinanews.com. All Rights Reserved
