山西一体化算力网络枢纽项目(第一部分)电力及相关配套工程迎来关键节点
2026年10月30日 15:52
来源:中新网山西

  中新网山西新闻10月30日电 10月28日,山西六建集团十六分公司承建的山西一体化算力网络枢纽项目(第一部分)电力及相关配套工程,数据中心D2及科研楼主要设备全部安装就位,项目建设取得重大阶段性成果。

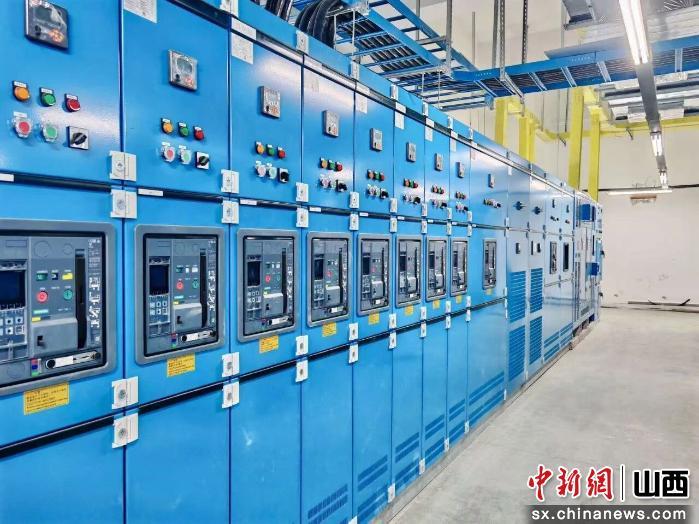

山西六建集团供图

  自今年4月20日开工以来,项目部直面施工窗口期紧张、多工种密集交叉、工序衔接复杂等挑战,土建、机电、装饰多线并行,作业面一度十分吃紧。最紧张的是D2数据中心设备安装阶段,多系统交叉、设备精密、供货周期紧,从设备制造到具备投用条件只有50天。

  50天怎么干?项目部把任务拆到每一天、落到每个班组,围绕大机组吊装、精密设备就位、密集管线排布、核心设备保供四件事,一块骨头一块骨头啃。

  精准吊装,啃下关键控制性工序

  康明斯C2500DA柴油发电机组是D2供电系统的核心设备,体量大、精度要求高,吊装作业成为项目关键控制性工序。吊装前,项目部编制专项施工方案,逐项完成荷载验算和技术安全交底,将各项准备工作按日排定,划定警戒区域,明确专人指挥、全程监护,严格执行起重作业审批流程。吊装过程中,吊点设置、起升速度、平移轨迹、落位精度逐项受控,机组一次平稳就位,为后续供电系统安装调试争取了时间。

  精密就位,守牢A级供电根基

  精密供电设备安装直接关系算力中心能否不间断供电,施工标准高、精度要求严。项目严格对标A级数据中心建设标准,坚持样板引路,先选取关键工序打造实体工艺样板,明确工艺标准与验收要点,再以样板为标尺全面推开施工。

  具体到每一台设备,进场先核验参数和外观质量,做好基础复测、找平找正;安装前运用BIM提前规划设备就位,落实专项技术交底;安装过程严控水平度、同轴度等关键指标,执行自检、互检、专检“三检制”,强化成品防护,规范接线接地。柴油发电机、UPS、低压柜逐台就位,每一台的安装精度都对得上样板定下的标准。

  BIM赋能,实现机电一次成优

  针对机房桥架管线密集、路由复杂难题,项目充分发挥BIM技术优势,开展全专业深化设计与碰撞检查,将桥架走向、标高及间距逐项优化,搭建设计、深化、施工、验收、运维全周期管控体系。通过模型模拟工序穿插和施工过程,可视化管控质量,多专业交叉冲突提前化解,返工成本有效降低,机电安装一次成优。

  驻厂盯产,筑牢物资保障防线

  发电机组、低压柜、UPS等核心设备供货周期紧张,是设备安装前必须攻克的难题。项目部压紧压实物资保障责任,安排材料负责人驻厂盯产,靠前对接设备生产厂家,实时跟进核心设备生产进度,紧盯零部件加工、出厂检验全流程,及时协调解决生产、发货堵点,从严把控设备出厂质量关口,从源头保障物资按期保质到场。同时,依托集团总部与项目部两级联动,统筹物资集采和资源调配,把保供责任落实到人,从催交、到场到验收逐环盯紧,为主要设备按期安装就位筑牢物资保障防线。

  下一步,项目部将稳步推进后续系统调试和验收移交工作,确保电力保障系统按期稳定投运。山西六建集团将持续深耕算力基础设施领域,不断提升专业建造水平和综合服务能力,主动融入全省算力网络建设布局,在服务山西由能源基地向算力基地转型的进程中展现六建担当、贡献六建力量。

山西六建集团供图

  山西一体化算力网络枢纽项目(第一部分)电力及相关配套工程位于山西转型综改示范区唐槐园区,总建筑面积111356.78平方米,包含科研办公楼、两栋数据中心及配套设施。主要施工内容为10kV变配电系统、柴油发电机系统、不间断电源系统及机房配套装修的深化设计、设备供货、安装、调试、验收、培训及质保服务,并负责与其他专业工程的接口配合。作为国家“东数西算”重要节点,项目建成后将打通京津冀算力疏解通道,构建省级算力底座,赋能煤矿、工业、AI产业数字化转型,为山西资源型经济转型提供算力支撑。截至目前,室外土建全部完工,D2数据中心及科研楼主要设备已安装完成。(完)

  (山西六建集团供稿)
